Ход строительства квартала «Мир внутри»
Рассказываем о ходе строительства комплекса апартаментов «Мир внутри» в декабре.

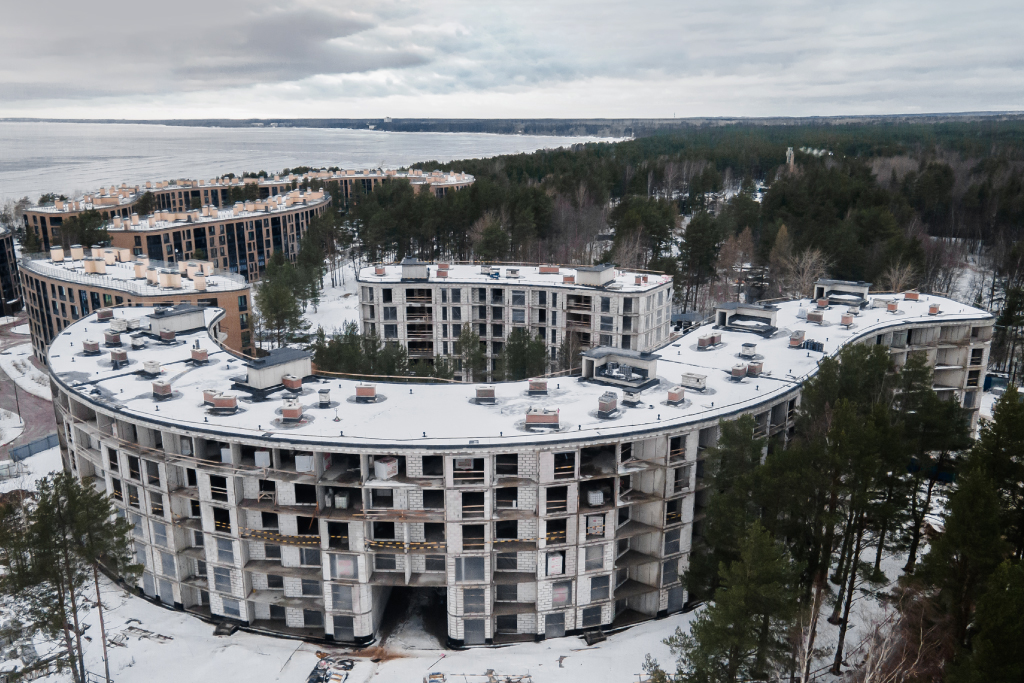

Корпус 10
Завершены работы по устройству монолитного каркаса здания. Подходит к финалу устройство наружных ограждающих конструкций и внутренних перегородок. Сети электроснабжения и освещения на этажах выполнены на 70%, водоснабжения и канализации – на 95%, вентиляции – на 80%.
Корпус 17
Завершены работы по устройству монолитного каркаса здания. Работы по кровле готовы на 98%. Устройство сетей водоснабжения и канализации выполнено на 40%, отопления – на 50%, вентиляции – на 40%.
Также продолжается устройство наружных сетей отопления, канализации и водопровода для двух корпусов. Данный вид работ выполнен на 15%.
