«Точка отсчета»: ход строительства в феврале 2023

«Точка отсчета»: ход строительства в феврале 2023

Строительство дома клубного формата «Точка отсчета» в элитном кластере деревни Жуковки скоро будет завершено. Экологичная форма и содержание понравятся поклонникам жизни вдали от городской суеты.

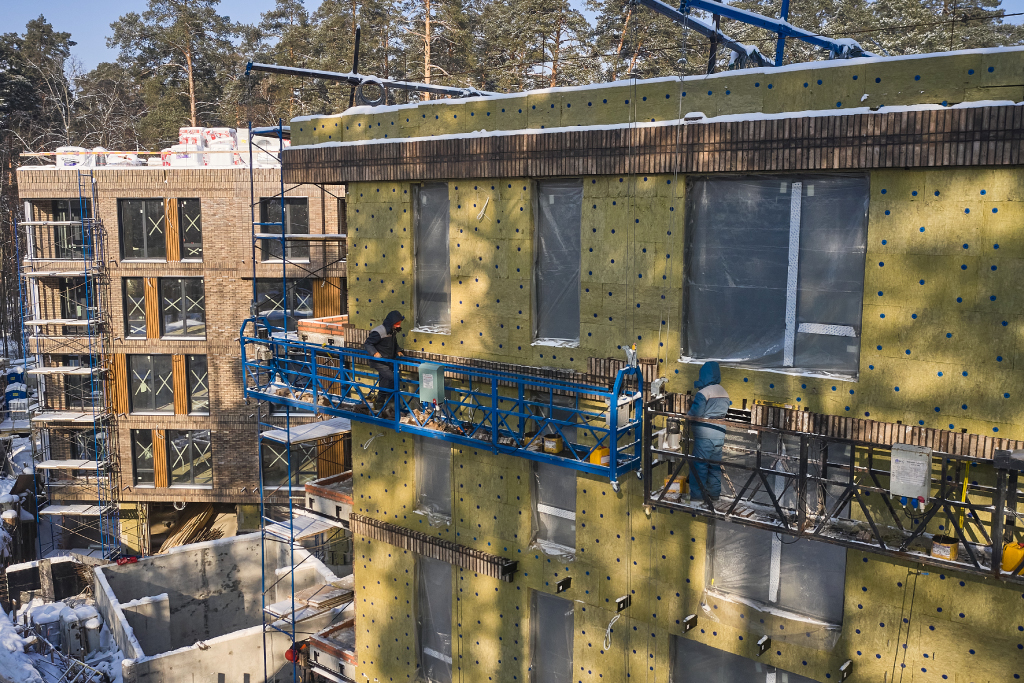

Активными темпами ведется устройство кровли, выполнено 45% от запланированного объема работ. Также проводится комплекс работ по утеплению балконов и кровельных надстроек (71%), завершается процесс установки окон (97%), витражи выполнены на 27%.

Продолжается устройство инженерных сетей. Система автоматического пожаротушения и внутренние электросети смонтированы на 50%, сети отопления готовы на 30%, а воздуховоды систем вентиляции – на 24%.

Во внутренних помещениях завершается кладка ограждающих конструкций и перегородок (91%), стяжка полов (69%), отделка 1-го и 2-го этажей (45%). Установлено 40% дверей в технических помещениях, продолжается монтаж входных дверей квартир и МОП.

Дом клубного формата «Точка отсчета» находится всего в 10 км от Москвы, при этом вся качественная инфраструктура для взрослых и детей есть рядом – на Рублево-Успенском и Новорижском шоссе.
